Resumen rápidoUn vestíbulo de hotel con piedra natural exitoso debe planificarse como un paquete de proyecto coordinado, no como una colección de losas atractivas. Comience definiendo las zonas del vestíbulo y los requisitos de desempeño, luego desarrolle la paleta de materiales, el cronograma de piedra, los dibujos, la asignación de losas, las aprobaciones de fabricación, el control de calidad en seco y acabado, la asignación de cajas, la secuencia de envío y la entrega en obra. El objetivo es la trazabilidad: cada componente fabricado debe vincularse nuevamente a un material aprobado, un dibujo, un área y una secuencia de entrega.
¿Cómo se debe planificar la piedra natural para el vestíbulo de un hotel de lujo?
Planifique el vestíbulo primero por zonas de proyecto, segundo por materiales y tercero por piezas individuales de piedra. El vestíbulo de un hotel puede combinar suelos de entrada, áreas de recepción, paredes decorativas, columnas, contornos de ascensores, escaleras, umbrales, zócalos y detalles arquitectónicos personalizados. Cada zona puede tener diferentes requisitos visuales, de fabricación, de tráfico, de instalación y de reemplazo.
Por lo tanto, el paquete de piedra necesita una cadena controlada desde la intención de diseño hasta la entrega en obra. La sola aprobación del material no basta. El equipo también necesita saber qué material pertenece a qué área, qué dibujo controla la fabricación, cómo se distribuirá la variación natural, cómo se identificarán las piezas terminadas y cómo deben llegar las cajas en relación con la secuencia de instalación.
Puerta de alcance del proyecto
Antes de solicitar la producción final, establezca el alcance del vestíbulo por área: ¿Dónde se utiliza la piedra? ¿Qué requiere cada área? ¿Qué superficies están visualmente conectadas? ¿Qué componentes necesitan una selección coordinada de losas? ¿Qué interfaces dependen de otros oficios? Estas preguntas deben resolverse antes de que el proyecto se convierta en una lista de cortes.

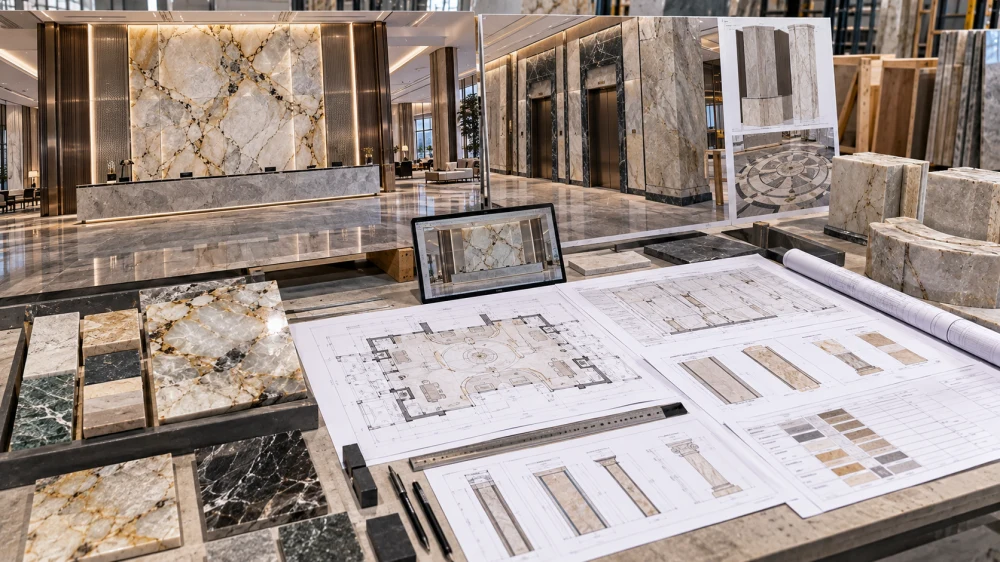

Etapa 1 — Convierta el diseño del vestíbulo en una matriz de áreas
La representación arquitectónica comunica la atmósfera, pero la producción necesita un alcance más explícito. El primer paso de control del proyecto es dividir el vestíbulo en áreas de piedra e identificar la función de cada una.
Un piso de entrada puede priorizar las condiciones de tráfico, el acabado y los detalles de transición. Un fondo de recepción puede priorizar la composición de las losas, las juntas de paneles y las interfaces de iluminación. Las columnas requieren coordinación de esquinas y retornos. Los contornos de ascensores interactúan con carpintería metálica, puertas y paneles de control. Las escaleras introducen requisitos de huella, contrahuella, nose y secuencia.
La misma piedra puede aparecer potencialmente en varias zonas, pero eso no significa que cada zona deba recibir automáticamente el mismo grosor, acabado, formato de panel o tratamiento de fabricación.
| Zona del vestíbulo | Requisito de material | Enfoque de fabricación / coordinación | Evidencia de aprobación |
| Entrada / Piso principal | Piedra y acabado adecuados para las condiciones de tráfico y mantenimiento previstas | Patrón de piso, juntas, transiciones, bordes y acabados adyacentes | Aprobación de material, disposición y referencia de acabado |
| Fondo de recepción | Losas o paneles controlados visualmente | Dirección de vetas, secuencia de paneles, juntas, retornos y aberturas | Disposición de losas / aprobación de colocación en seco |
| Columnas / Pilares | Color compatible y movimiento visual alrededor de múltiples caras | Esquinas, retornos, secuencia de piezas e interfaces con el sustrato | Dibujo de taller y identificación de preempaquetado |
| Contornos de ascensores | Acabado visible consistente y selección coordinada de piedra | Marcos de puertas, aberturas, carpintería metálica e interfaces con el piso | Dimensiones aprobadas y detalles de interfaz |
| Escaleras / Umbrales | Material y acabado adecuados para la aplicación prevista | Huellas, contrahuellas, noses, descansos y niveles de piso adyacentes | Cronograma de piezas y secuencia de instalación |

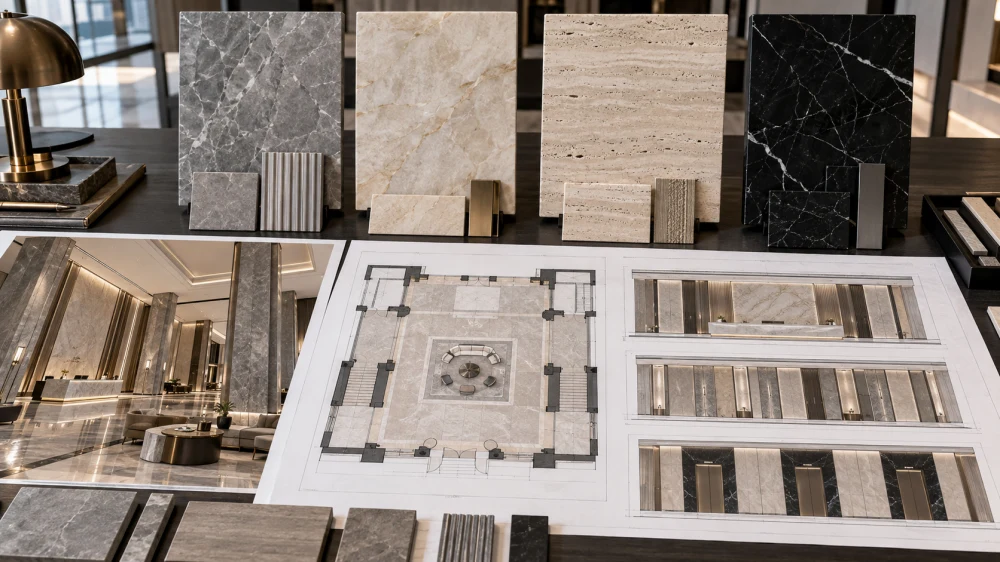

Etapa 2 — Construya un sistema de materiales, no una colección aleatoria de piedra

Los vestíbulos de hotel a menudo necesitan más de una piedra. Un mármol o cuarcita principal puede definir la pared de recepción, mientras que un mármol, caliza o granito más tranquilo soporta el piso. La piedra oscura puede introducirse como borde, zócalo o acento arquitectónico.
La selección debe comenzar con la jerarquía. Identifique el material héroe, el material de apoyo y cualquier material de acento o transición. Esto evita que cada superficie compita por atención y hace que la adquisición posterior sea más manejable.
Por ejemplo, un material arquitectónico gris como Mármol gris Wyndham puede considerarse en paredes del vestíbulo, elementos de recepción, pisos o columnas cuando su selección real se ajuste al diseño. La página actual de material CENTURY STAR también demuestra por qué la piedra de proyecto es más que solo suministro de losas: dibujos CAD/taller, planificación de paredes y pisos, revisión de colocación en seco, fabricación, inspección y empaquetado son partes conectadas del paquete.
Para un elemento focal más fuerte, una cuarcita de gran formato o un mármol expresivo pueden concentrarse detrás de la recepción en lugar de repetirse en todos los pisos y pasillos. La estrategia de materiales debe respaldar la jerarquía espacial así como el control de adquisiciones.
Etapa 3 — Convierta el paquete de diseño en un cronograma de piedra
Una vez definidas las áreas y los materiales, el proyecto necesita un cronograma de piedra que conecte la terminología de diseño con la información de producción.
El cronograma puede identificar el área, la referencia del material, el acabado, el tipo de componente, la base de cantidad, la cara visible, el estado de los bordes, la referencia del dibujo y otra información relevante para el alcance. Se convierte en el puente entre los dibujos arquitectónicos, el BOQ, los dibujos de taller y los registros de fabricación.
Para la cotización, la información no siempre necesita ser la documentación final de producción. CENTURY STAR’s guía de dibujos para cotizaciones de fabricantes de piedra explica que los planos, alzados o secciones, los cronogramas de piedra o BOQs, los requisitos de material y acabado, las dimensiones, las juntas, los bordes, las aberturas e información sobre el destino pueden establecer el alcance del precio. Las dimensiones finales de producción aún deben resolverse mediante los dibujos aprobados controladores antes del corte.
Riesgo de control de documentos
No permita que el dibujo de cotización, el dibujo arquitectónico, el dibujo de taller y la lista de corte se conviertan en documentos intercambiables. El proyecto debe identificar qué revisión aprobada controla la fabricación. Si un detalle del vestíbulo cambia después de la asignación o corte de losas, el material, la cantidad y las consecuencias de producción deben revisarse antes de liberar la revisión.

Etapa 4 — Asignar las losas reales a las áreas visibles
La piedra natural introduce variaciones que no pueden controlarse solo mediante un nombre de producto o una pequeña muestra. Una vez que las losas reales estén disponibles para su aprobación, las zonas visibles importantes deben vincularse a la selección de las losas y al plano de fabricación.
Una pared decorativa de recepción podría requerir paneles adyacentes coordinados. Zonas grandes de piso podrían necesitar lasas agrupadas por tono general. Las caras de columnas podrían necesitar relaciones deliberadas en las esquinas. Los materiales fuertemente direccionales requieren control de orientación.
La asignación de las losas responde, por lo tanto, a una pregunta práctica: ¿qué losa física suministra cada componente terminado o zona del proyecto?
Esto es especialmente importante donde puedan requerirse piezas de reemplazo más adelante. Si el proyecto registra referencias de las losas, IDs de piezas y asignaciones de áreas durante la producción, el equipo tendrá una cadena de trazabilidad más sólida que si todas las piezas cortadas se tratan como material anónimo.
Etapa 5 — Liberar la fabricación mediante puertas de aprobación
Un gran paquete de vestíbulo no debería pasar directamente de la cotización al corte sin restricciones. La producción puede controlarse mediante puertas de etapa, con cada puerta liberando el siguiente nivel de trabajo.
| Etapa del proyecto | Decisión clave | Entrada / Entrega requerida | Punto de aprobación |
| Definición de alcance | ¿Qué pertenece al paquete de piedra? | Planos, matriz de áreas, BOQ/cronograma y límites de alcance | Aprobación de alcance |
| Selección de materiales | ¿Qué piedra y acabado pertenecen a cada zona? | Muestras, referencias de las losas y referencias de acabado | Aprobación de material |
| Dibujo de taller | ¿Se traduce el diseño en piezas producibles? | Dimensiones actuales, juntas, bordes, aberturas e IDs de piezas | Liberación del dibujo |
| Asignación de las losas | ¿Qué losas suministran piezas visualmente importantes? | Imágenes reales de las losas y registros de disposición / asignación | Aprobación de la disposición donde sea necesario |
| Fabricación / QC | ¿La producción coincide con el paquete aprobado? | Dimensiones, acabado, bordes, ensamblaje en seco y evidencia de QC según corresponda | Aprobación previa al embalaje |
| Embalaje / Envío | ¿Puede el sitio identificar e instalar el envío de manera eficiente? | Asignación de piezas/cajas, registros de embalaje y secuencia de envío | Liberación del envío |

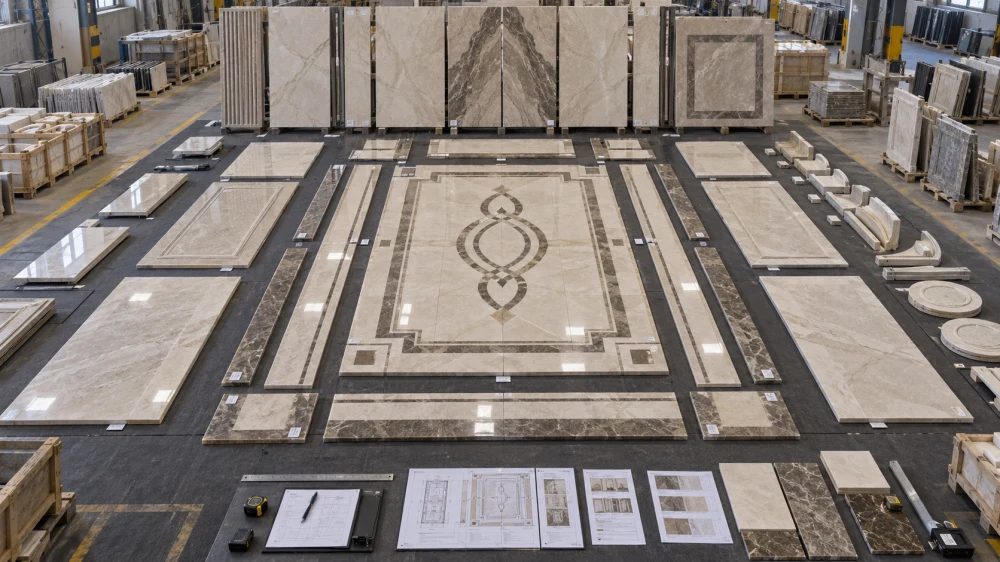

Etapa 6 — Utilizar QC para verificar el diseño aprobado, no solo la piedra

La QC del proyecto debe corresponder a los riesgos establecidos por los dibujos y la estrategia de materiales. Una pared decorativa podría necesitar una revisión de la secuencia de paneles. Un piso con chorro de agua podría necesitar verificación de ensamblaje y patrón. Las escaleras requieren identificación de componentes. La piedra muy visible podría necesitar revisión de acabado y distribución de color.
El ensamblaje en seco es particularmente útil cuando múltiples piezas deben formar una composición visual. Puede revelar orientaciones incorrectas, transiciones de color disruptivas, piezas mal colocadas o problemas de secuencia antes de que esas piezas lleguen al sitio.
El ensamblaje en seco no significa que cada componente del vestíbulo deba organizarse siempre en un enorme plano de fábrica. El método de revisión debe reflejar el riesgo del proyecto. Una pared de recepción muy visible podría justificar una secuencia detallada, mientras que los componentes repetitivos podrían controlarse mediante inspección representativa e identificación.
La consistencia de acabado necesita su propio control
La coordinación visual no se trata solo de color y vetas. Las piezas adyacentes también deben revisarse para asegurar la apariencia superficial especificada. Si varias áreas del proyecto usan el mismo acabado nombrado, la referencia de aprobación debe ser lo suficientemente clara para que el equipo de fábrica y el sitio entiendan lo que se espera.
La variación natural no debe confundirse con la inconsistencia de fabricación. La primera pertenece a la piedra y necesita lógica de selección; la segunda pertenece a la producción y necesita QC.
Etapa 7 — Incluya la asignación de cajas en el plan de instalación
El embalaje suele considerarse la última operación de fábrica, pero para un gran vestíbulo de hotel también es un sistema de información del proyecto.
Si los paneles de pared, las piezas de piso, los componentes de escaleras y las piezas de columnas se empaquetan únicamente según lo que cabe eficientemente dentro de una caja, es posible que el sitio tenga que abrir muchos paquetes solo para localizar la primera zona de instalación.

Un enfoque más sólido es vincular la asignación del embalaje a las zonas del proyecto y a la secuencia de instalación cuando sea práctico. Los componentes que van juntos deben mantenerse trazables, y la lista de embalaje debe permitir al equipo receptor entender qué caja sirve para qué área.
Los paneles grandes de pared, las piezas largas, los perfiles delicados y los componentes con formas especiales también pueden requerir protección interna diferente a la de las piezas estándar para piso. Por lo tanto, el diseño del embalaje debe reflejar tanto la geometría como el riesgo de manipulación en el destino.
Regla de asignación de cajas
La caja más eficiente en espacio no siempre es la más eficiente para el proyecto. Para paquetes complejos de vestíbulos, el embalaje debe equilibrar la protección durante el transporte, la eficiencia de las cajas, la identificación de áreas y el orden en que el sitio necesita los componentes.

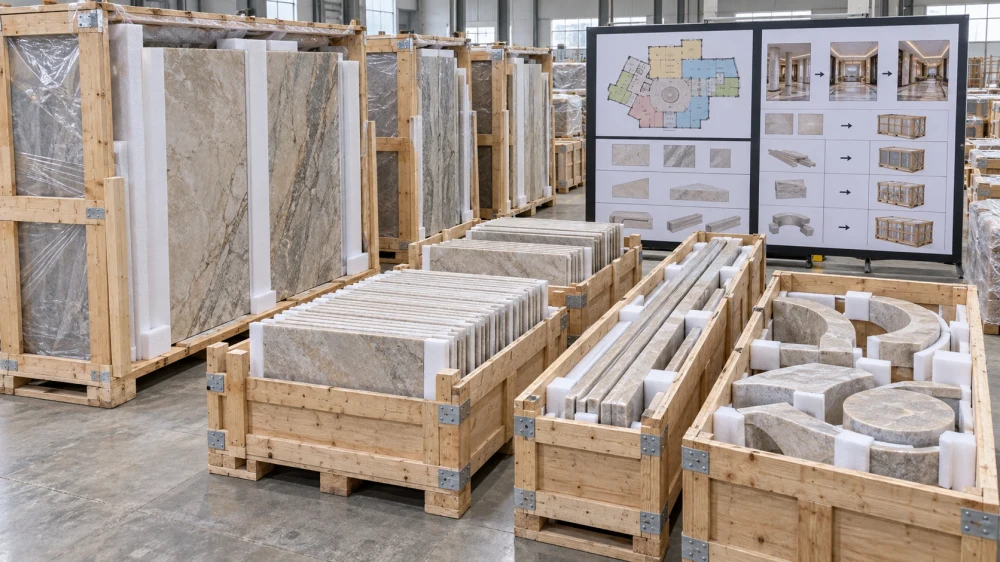

Etapa 8 — Secuenciar el envío según la preparación del sitio
Un paquete de piedra puede salir correctamente fabricado de la fábrica y aún así generar problemas si el sitio no está listo para recibirlo o instalarlo.
Antes del envío, el equipo del proyecto debe confirmar las restricciones relevantes para la recepción: almacenamiento disponible, disposiciones para elevación y manejo, rutas de acceso, prioridades de instalación y si otros oficios han completado interfaces que afectan a la piedra.
Para proyectos por etapas, la agrupación de envíos puede seguir los pisos, las zonas del vestíbulo o las etapas de instalación en lugar de enviar cada componente de piedra como un paquete indiferenciado. El enfoque correcto depende del contrato, del plan logístico y del programa del sitio.
La secuencia de envío también debe estar conectada a la documentación. Una referencia de caja es más útil cuando el sitio puede rastrearla hasta un área, un cronograma de piezas o una referencia de dibujo.
La coordinación en el sitio es donde el paquete de piedra se encuentra con otros oficios
La piedra para vestíbulos de hoteles rara vez existe de forma independiente. Las paredes de recepción pueden interactuar con señalización, iluminación, tomas eléctricas y carpintería. Los pisos se encuentran con puertas, molduras metálicas y acabados adyacentes. Las envolventes de ascensores dependen de las dimensiones del elevador y de la carpintería metálica. Las columnas pueden interactuar con techos, zócalos y metales decorativos.
Estas interfaces deben resolverse mediante la información actual del proyecto en lugar de suposiciones en la fábrica de piedra.
Antes de la producción o instalación de piezas sensibles a las interfaces, el equipo responsable del proyecto debe confirmar dimensiones y responsabilidades. Cuando sea necesaria la verificación en campo, las dimensiones arquitectónicas nominales no deben convertirse silenciosamente en dimensiones finales de fabricación.
Lista de verificación para proyectos de piedra para vestíbulos de hoteles
- Defina el alcance: mapa de cada zona del vestíbulo incluida en el paquete de piedra.

paquete de piedra natural para vestíbulo de hotel de lujo terminado - Construya la jerarquía de materiales: identifique las piedras protagonistas, de apoyo y de acento.
- Confirme los acabados: vincule cada acabado a su aplicación y referencia de aprobación.
- Cree el cronograma de piedra: vincule materiales, áreas, cantidades y referencias de dibujos.
- Resuelva los dibujos: identifique la revisión aprobada que controla la fabricación.
- Aprobar losas reales cuando sea necesario: especialmente para áreas visuales dominantes de piedra natural.
- Asigne las losas: vincule piezas o zonas importantes a su material de origen.
- Libere la fabricación a través de las puertas: no corte detalles sin resolver por suposición.
- Alinee el control de calidad con el riesgo del proyecto: utilice controles dimensionales, revisión de acabados, colocación en seco e inspección de detalles donde corresponda.
- Identifique las piezas: preserve la relación entre componente, dibujo y área.
- Planifique las cajas según la geometría y la secuencia del sitio: no solo según la eficiencia del embalaje de fábrica.
- Coordine el envío: confirme el acceso al sitio, el almacenamiento, el manejo y las prioridades de instalación.
Conclusión práctica
La piedra natural para el vestíbulo de un hotel de lujo debe gestionarse como un sistema de proyecto trazable. La paleta de materiales establece el lenguaje de diseño, pero el cronograma de piedra, los dibujos aprobados, la asignación de losas, los controles de fabricación, la colocación en seco, los registros de control de calidad, la asignación de cajas y la secuencia de envío determinan si ese diseño puede ser entregado. El paquete de proyecto más sólido vincula cada componente terminado importante a un material aprobado, ubicación, documento y etapa de entrega.
Preguntas frecuentes
1. ¿Qué piedra natural es mejor para un vestíbulo de hotel de lujo?
No existe una piedra única que sea la mejor para cada vestíbulo. El mármol, el granito, la cuarcita, la piedra caliza, el travertino y otras piedras naturales pueden ser adecuados dependiendo de la aplicación, la dirección visual, el tráfico, el acabado, las expectativas de mantenimiento y los requisitos de fabricación. La selección del material debe hacerse según la zona del vestíbulo en lugar de basarse únicamente en su apariencia.
2. ¿Debería usar toda la zona del vestíbulo del hotel la misma piedra natural?
No necesariamente. Muchos proyectos se benefician de una jerarquía de materiales con una piedra principal, materiales secundarios más tranquilos y acentos seleccionados. El requisito importante es que la paleta funcione como un solo sistema y que las transiciones entre áreas estén deliberadamente bien detalladas.
3. ¿Qué dibujos deben aprobarse antes de la fabricación de piedra para vestíbulos de hotel?
La información de control depende del proyecto, pero los planos de fabricación deben especificar claramente las dimensiones, uniones, caras visibles, bordes, aberturas, interfaces e identificación de piezas relevantes para el alcance de la piedra. El equipo debe distinguir claramente los planos de cotización preliminares de la información de producción aprobada.
4. ¿Cuándo es importante la colocación en seco para un proyecto de vestíbulo de hotel?
La colocación en seco es especialmente útil cuando varias piezas de piedra natural deben formar una composición visual coordinada, como paredes decorativas en recepciones, suelos con patrones o áreas de piedra con dirección clara. La extensión de la colocación en seco debe corresponder al riesgo visual y de instalación del proyecto.
5. ¿Cómo se debe controlar la variación de piedra natural en un vestíbulo grande?
Comience con la aprobación de materiales representativos, luego revise las losas reales o el material de producción donde la consistencia visual sea importante. Las losas pueden agruparse o asignarse según las áreas del proyecto, mientras que las revisiones de disposición y colocación en seco pueden ayudar a controlar las transiciones entre piezas adyacentes. La variación natural debe gestionarse en lugar de asumir que desaparecerá.
6. ¿Por qué los números de caja deberían vincularse a las áreas del vestíbulo de hotel?
La trazabilidad basada en áreas ayuda al sitio a identificar los componentes correctos sin abrir cajas no relacionadas. También puede apoyar la instalación por etapas, el control de inventario y la investigación en caso de que sea necesario localizar o reemplazar un componente.
7. ¿Se debería considerar la piedra natural de reserva para un proyecto hotelero?
Puede ser valioso en situaciones donde la sustitución futura pueda resultar difícil, ya que la piedra natural varía entre losas y lotes posteriores. La estrategia adecuada de repuestos depende del material, del riesgo del proyecto, del plan de almacenamiento y de los requisitos contractuales; por lo tanto, debe decidirse durante la adquisición en lugar de asumirse después de la instalación.
8. ¿Qué deberían solicitar los equipos de adquisiciones antes de que se envíe el lote de piedra para el vestíbulo de un hotel?
Según el proyecto, la evidencia útil puede incluir la referencia del dibujo aprobado, la confirmación del material y el acabado, la verificación de calidad dimensional o de fabricación relevante, los registros de ensamblaje en seco cuando sea necesario, la identificación de las piezas, la asignación del embalaje y fotografías de los componentes protegidos antes de cerrar las cajas.
